实干善干打胜仗丨江西理工大学新校区室外配套工程施工纪实
|
来源:本站 |
编辑:管理员 | 日期:2023-02-10 |
字体:T T T
| 点击量:2873
|
赣鄱大地,,,,,物华天宝,,,,,人杰地灵。。。。。。。。
千里赣江第一城的赣州市有一座书香浓郁、绿茵芬芳的高等院校——江西理工大学。。。。。。。。该校新校区的室外配套工程由冶建公司第十分公司承建。。。。。。。。
精心谋划 全力推进
2020年10月,,,,,江西理工大学新校区室外配套工程正式开工建设。。。。。。。。
室外配套工程施工内容包括大门、市政道路、园林绿化、园建、市政给水、雨污水、土石方工程、各单体室外给排水、消防给水、绿化喷灌、强弱电管群预埋、景观照明系统、庭院天然气预留、强电工程等。。。。。。。。
冶建公司第十分公司高度重视该学校项目的建设工作,,,,,深感责任重大、使命光荣,,,,,始终以追求卓越、树立标杆为目标推进项目进度,,,,,高标准、严要求、全过程把控项目建设。。。。。。。。
追求的目标越高、遇到的困难就越大、付出的努力就越多。。。。。。。。该项目工程施工场地大、参建单位较多、交叉施工多、分项工序多、任务重、工期紧。。。。。。。。为此,,,,,第十分公司给项目部提出了“三个必须”的要求:必须做到快中有细、快中求精;;;;;;必须严格把控好人、机、料、法、环五大因素,,,,,精心筹划作业人员进场、机械调度、材料备料、施工方法及工序的安排;;;;;;必须坚持质量安全重点抓,,,,,始终绷紧安全生产弦,,,,,落实安全隐患排查整改,,,,,确保安全生产。。。。。。。。
齐心协力 攻坚克难
受高温和台风等极端天气及新冠疫情的影响,,,,,各主体标段竣工交付时间全面滞后,,,,,未能按时间节点及时移交出工作面,,,,,致使我方项目部只有零星的施工场地,,,,,交叉施工过程中也陆续出现了堵点和难点,,,,,施工进度很不理想。。。。。。。。
面对严峻的生产压力,,,,,公司董事长、党委书记覃振华专门作出指示和部署要求组织人员重点攻克项目推进中的难题。。。。。。。。公司总经理、党委副书记蒙胜益亲赴新校区建设指挥部与各参建单位协调解决各标段间各项间接费用的分摊、征收和交叉作业时的配合等问题。。。。。。。。公司副总经理、安全总监何勇,,,,,以及第十分公司负责人周民逸多次赶赴现场调研指导建设攻坚工作,,,,,与全体项目管理人员齐心协力,,,,,一个一个破难点、一步一步出成效,,,,,助力工程建设不断提速推进。。。。。。。。
按质交付 赢得赞誉

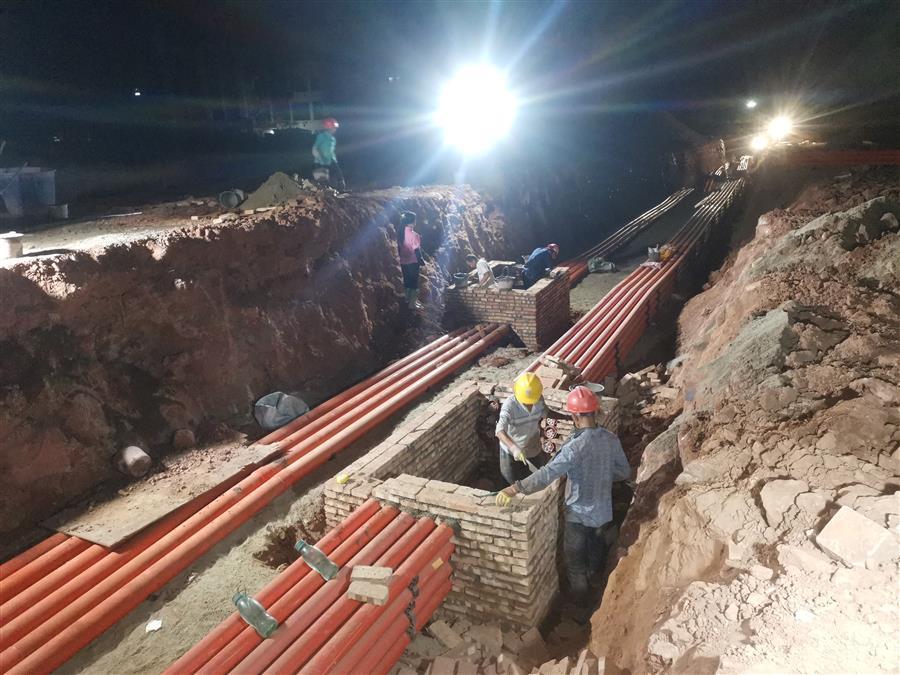

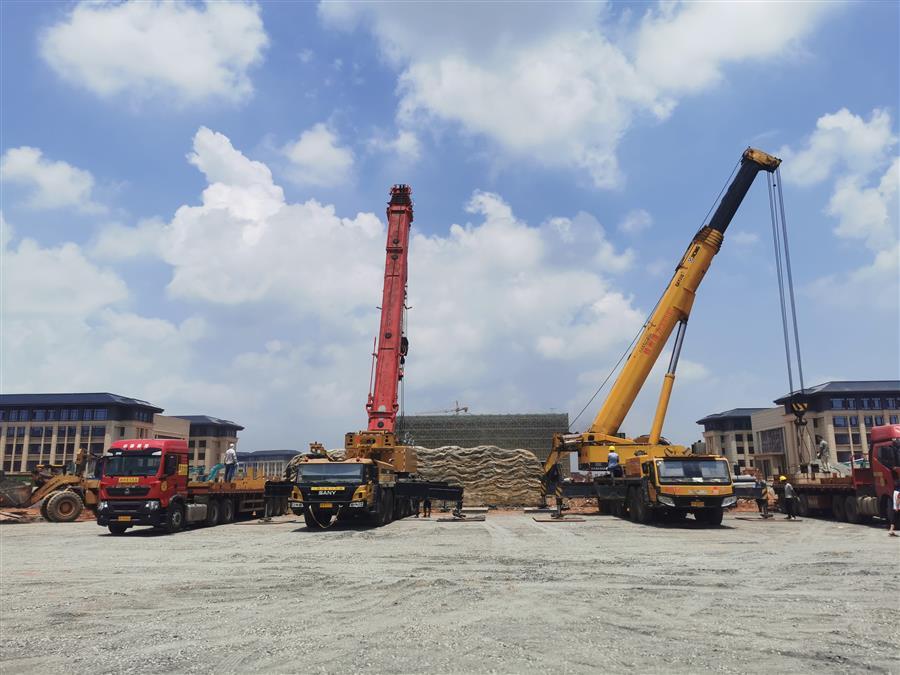

工程在后期施工时,,,,,眼看胜利在望,,,,,但由于疫情不断反复,,,,,最严峻时刻更是到了人员、机械和材料无法正常进场的地步,,,,,这对本就吃紧的工期来说犹如雪上加霜。。。。。。。。为把失去的时间抢回来,,,,,完成校方在9月中旬开学使用的要求,,,,,由第十分公司党支部副书记何龙江带头、多名党员和团员青年主动请缨组建的“党员先锋队”和“青年突击队”星夜驰援项目部,,,,,全力推进项目建设。。。。。。。�;;;;;;蹈菝咳杖挝袂宓ブ缫沽嶙�;;;;;;人员科学调配46名管理人员分工盯守。。。。。。。。抢工高峰期日均投入作业人员600余名,,,,,挖土机、铲车、钗车、各式压路等各种作业设备近百台(辆)。。。。。。。。

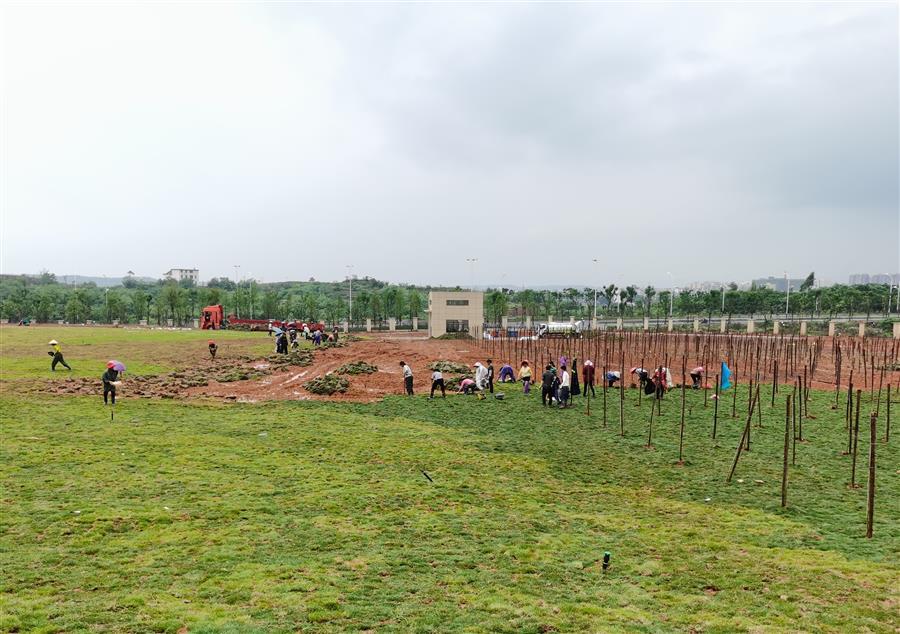

抢晴天、战雨天,,,,,无问天气、只争工期。。。。。。。。团结拼搏、决战决胜的毅力和斗志,,,,,在这个项目上得到充分体现,,,,,市政道路和给排水、强弱电、围墙、园林景观、绿化、亮化等分部分项工程在1606亩的场地上全面铺开。。。。。。。。
经过310天的日夜奋战,,,,,项目按时按质交付,,,,,确保了学校正常浚浚浚�?�,,,,,获得了校方高度赞誉。。。。。。。。
2021年9月,,,,,江西理工大学新校区正式开学,,,,,新生们开心地走进了学校,,,,,第十分公司项目部的全体员工也微笑着向学�;;;;;;恿嘶邮�,,,,,继续扛着“冶建铁军”的精神旗帜,,,,,征战八方、奋斗春秋!
(图文/第十分公司 田仁钱)
